開工宣言:

    一年之計在于春,跑好兔年“第一棒”正當其時。近日,天山集團在銀川的三個在建項目天山國府壹號、天山國賓壹號、興慶天山熙湖的施工現場上,機器聲再度轟鳴,項目人員開足馬力,在這充滿希望的兔年之始,正式開工!


     精工匠筑保質量,爭分奪秒搶進度。早在開工之際,各項目施工單位都立下了交房軍令狀,每日與工程部門領導、監理其他乙方施工單位對當日工作進行匯報,嚴格按照項目交房計劃表施工,有力保障了各項目工程建設進度,只為今年的交房工作全力沖刺。





各項目施工進度:

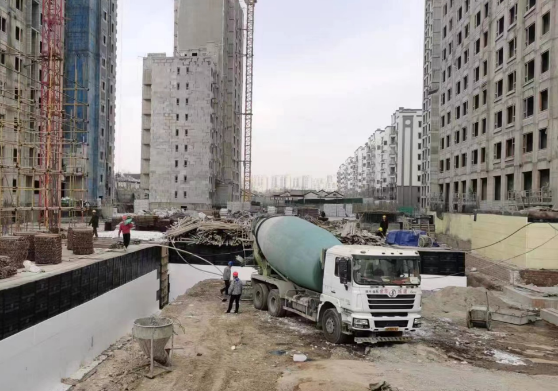

1:國府壹號項目施工進度

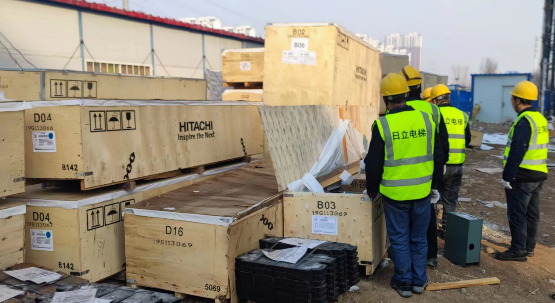

a)   3#樓二次結構開槽及配管完成20%;屋面女兒墻模板拆除完成;6#11#樓吊籃安裝完成;6#15#16#樓電梯安裝完成20%7#樓屋面防水施工完成50%16#樓公區精裝吊頂完成30%

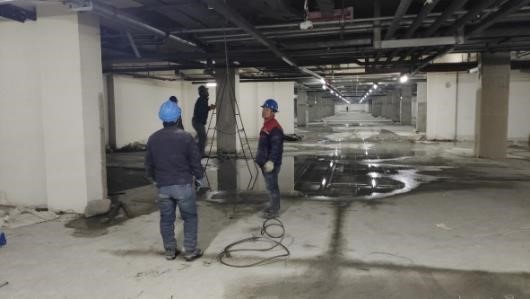

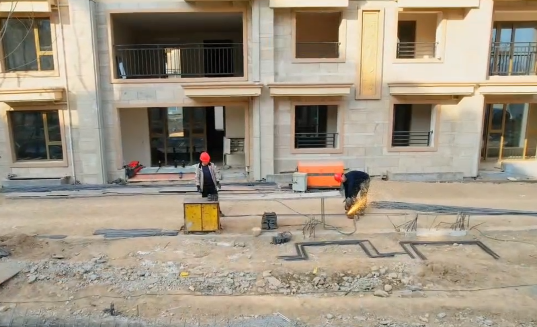

b)   南區地庫橋架及采暖管安裝完成40%;北區20#樓負二層地下大堂精裝墻地面磚鋪貼完成50%;北區車庫低壓電纜敷設完成50%;北區樓棟配電箱安裝完成40%

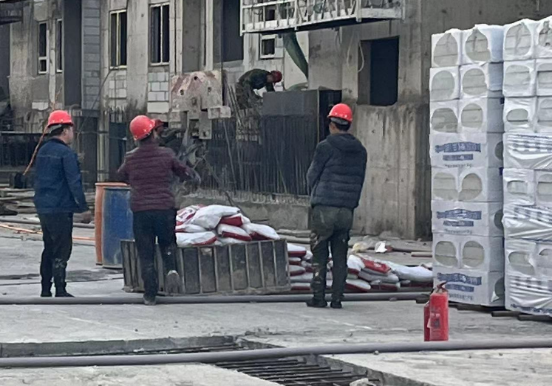

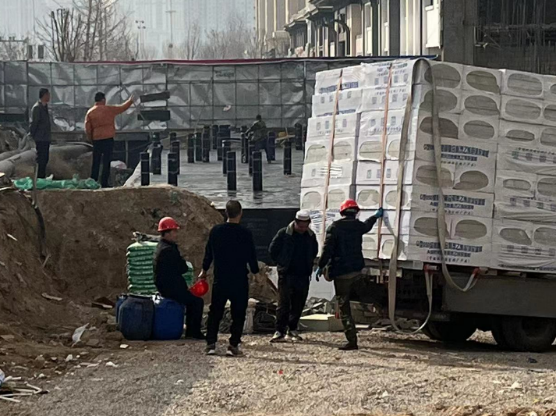

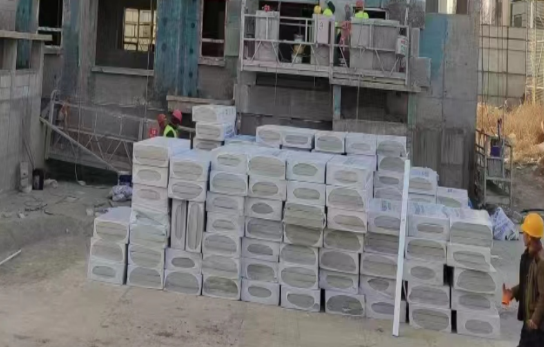

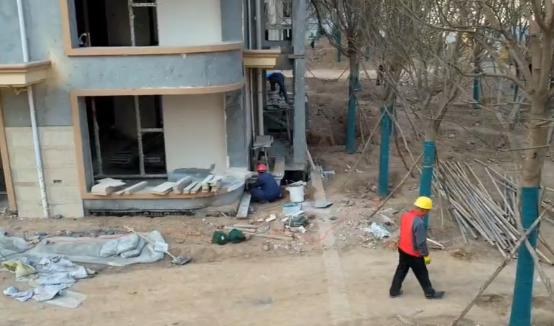

 c)   19#樓北側鋪裝完成50%;1#樓外墻保溫完成50%。

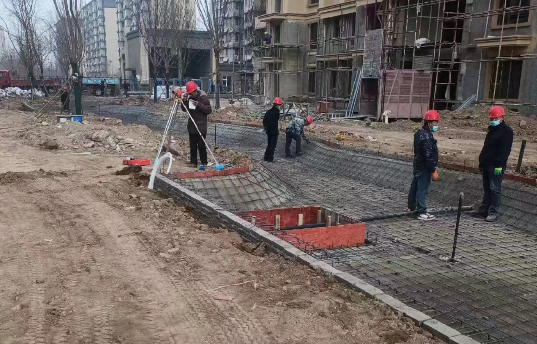

2;興慶熙湖項目施工進度

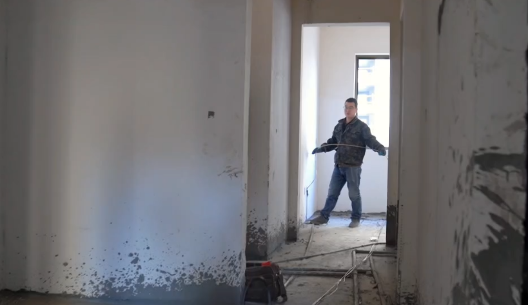

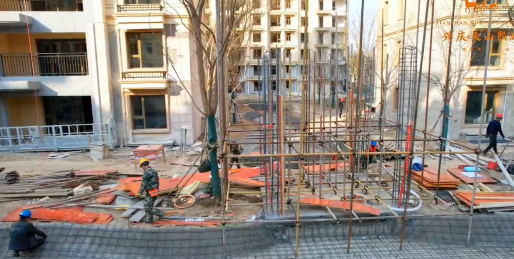

a)   53#1-8#樓室內膩子完成61%;欄桿及扶手完成52%;公區裝修完成34%;外墻砂巖完成81%;水電安裝及弱電安裝完成81%;人防設施安裝完成81%;消防設施安裝完成91%;電梯安裝調試完成86%;景觀施工完成49%;土建工程完成76%;窗框及窗扇完成52%;進戶門及防火門完成24%







 b)   53#9#樓室內抹灰完成17%;樓室內抹灰完成17%;水電安裝完成37%;人防設施安裝完成90%;消防設施安裝完40%;窗框及窗扇完成35%












 c)   54#1#2#5#7#9#11#樓室內膩子完成80%;欄桿及扶手完成51%;公區裝修完成52%;外墻砂巖完成17%GRC安裝完成61%;水電安裝完成66%;雨落管安裝完成76%;人防設施安裝完成90%;消防設施安裝完成61%;電梯安裝調試完成90%;景觀施工完成80%;窗框及窗扇完成90%;進戶門及防火門完成12%







3;國賓壹號項目施工進度



a)   5號樓二次結構施工完成;窗框安裝完成;室內抹灰完成50%;外墻保溫材料已經進場;室內排水管安裝完成60%6號樓二次結構施工完成;窗框安裝完成;屋面工程施工完成;室內水電安裝完成10%










b)   7號樓二次結構施工完成;屋面工程施工完成;窗框正在安裝。

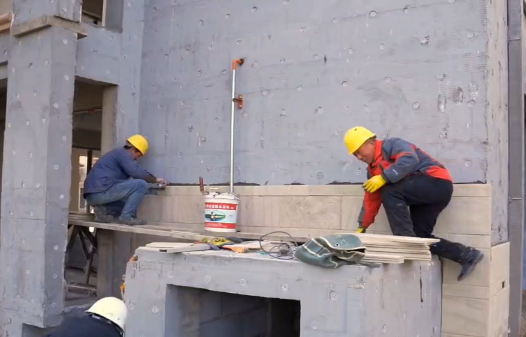

3942號樓二次結構施工完成;窗框安裝完成;屋面工程施工完成;外保溫已開始施工。









品質如天,以質量證明實力;誠信如山,以真心回饋厚愛。
